LAVORI DI MESSA IN SICUREZZA DEL TORRENTE CHIAVE SOTTO VIA CARDUCCI

AGGIORNAMENTO SULL'ANDAMENTO DEI LAVORI

a cura dell'ing. Elisa Monti Di Sopra e dell'ing. Roberto Pambianco

Giugno 2018

29 giugno 2018

armature_volta_area2 demolizione_fase3

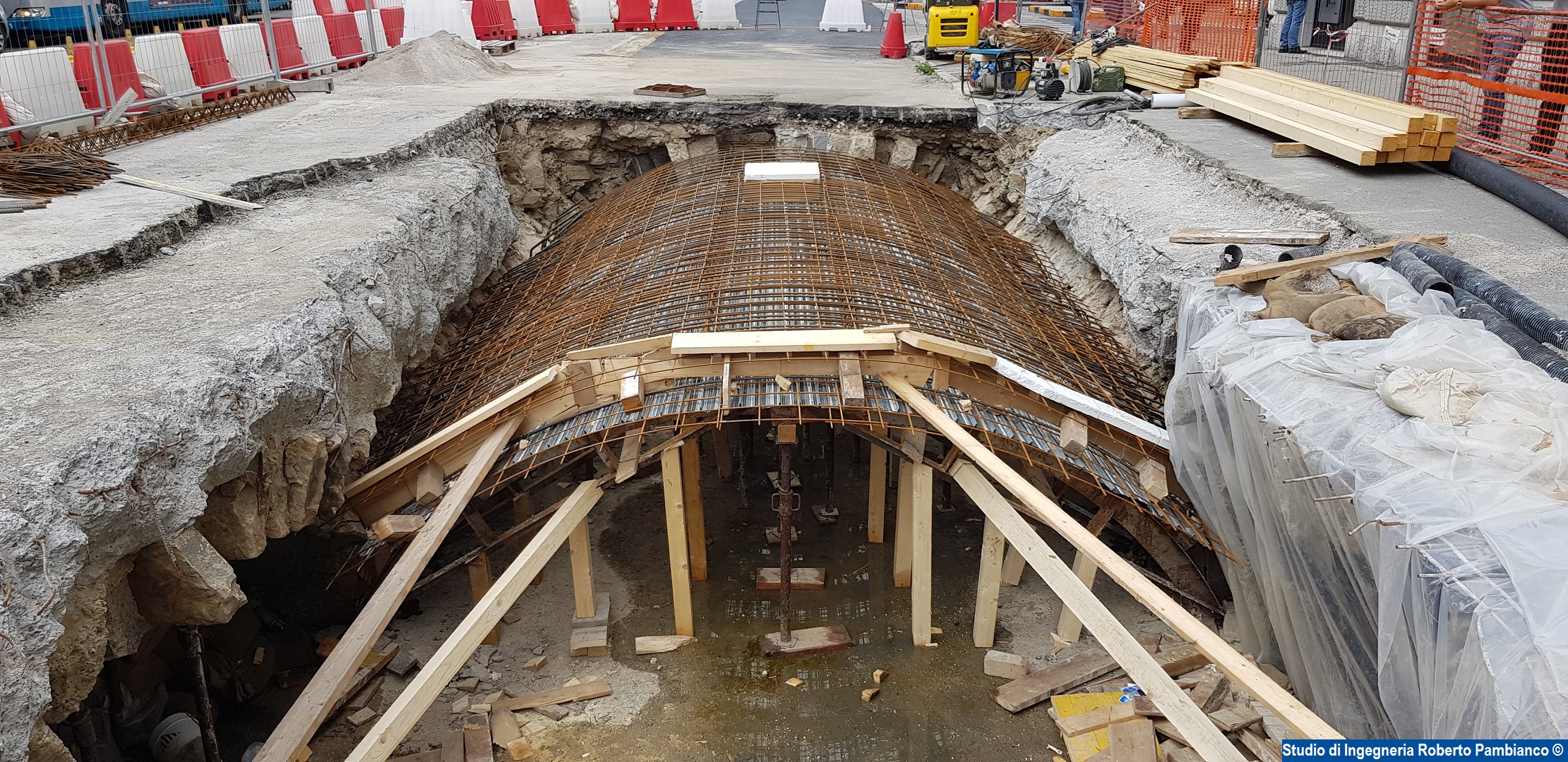

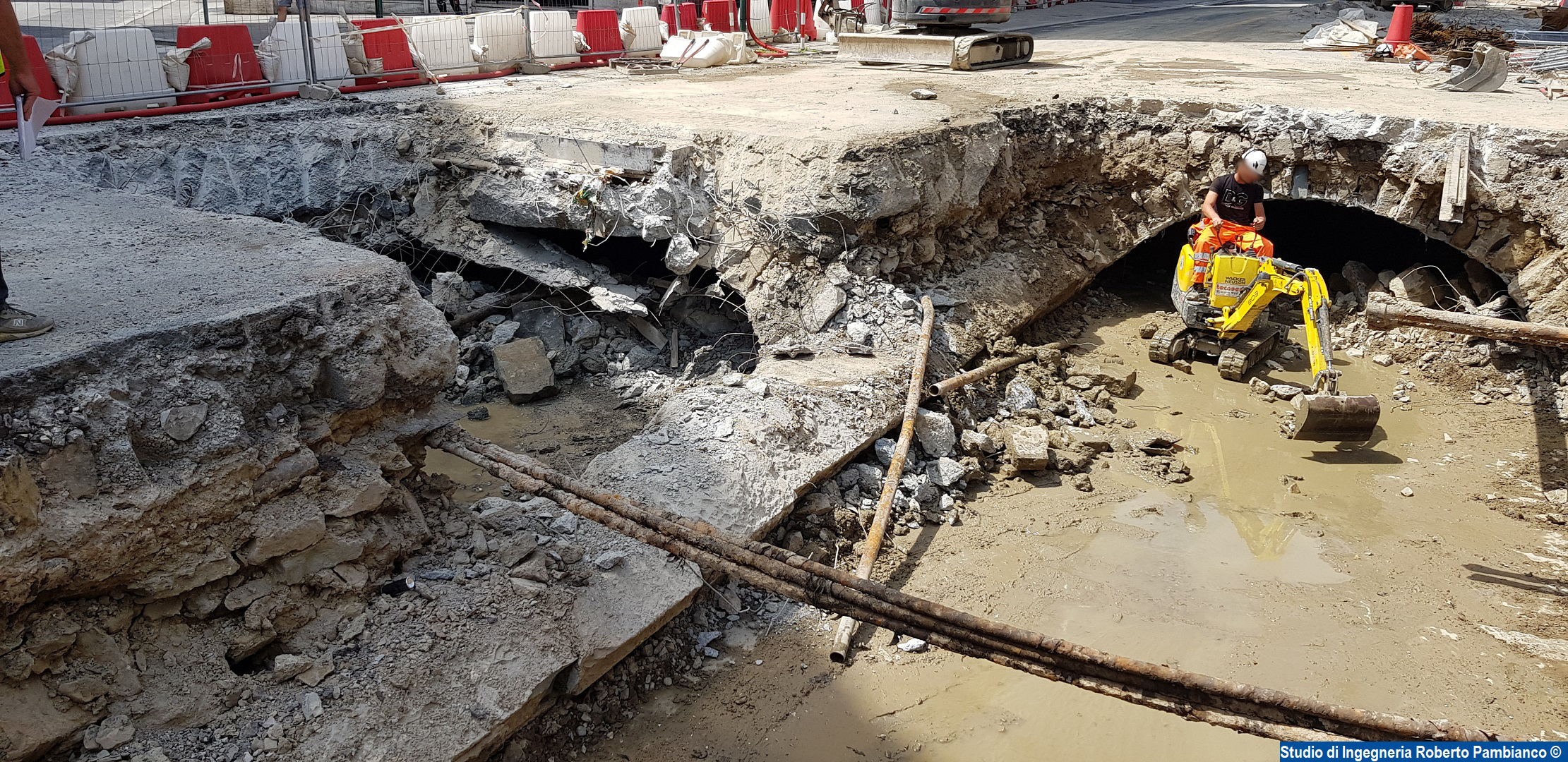

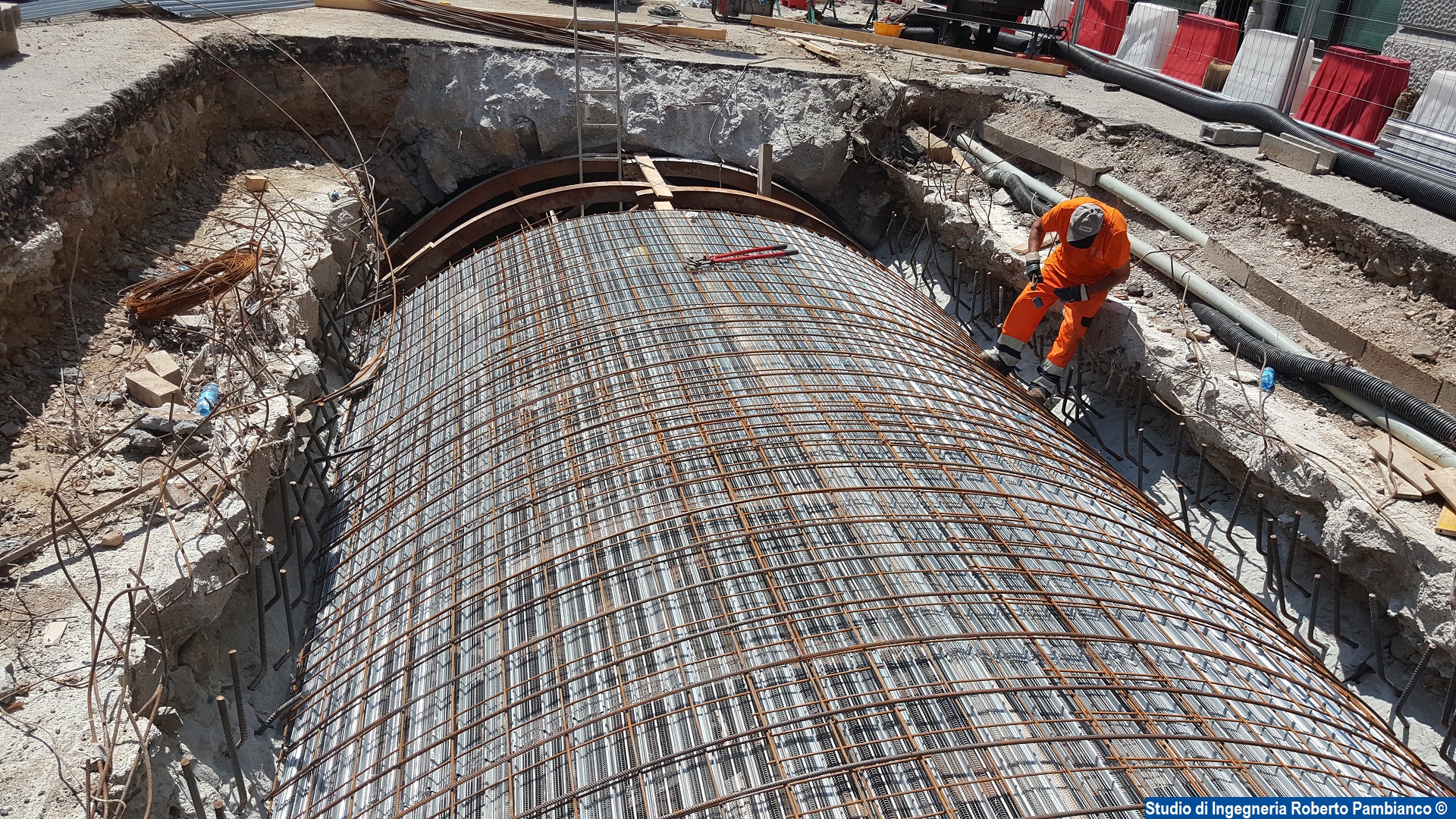

Si è concluso anche il secondo getto di calcestruzzo nell'area di cantiere 2 della fase 2 (nella foto 1 si vede la volta pochi istanti prima del getto in c.a.). Il prossimo passo prevede il rifacimento del collegamento trasversale sempre in corrispondenza della stessa area, che vedrà così concludersi la fase 2 dei lavori. Parallelamente è iniziata anche la demolizione della galleria centrale della fase 3, dopo aver concluso la demolizione del tratto previsto lungo la galleria destra (foto 2). La demolizione verrà completata la prossima settimana, quindi verranno avviate le fasi di ricostruzione anche in questo cantiere (lato sinistro di via Milano).

--------------------------------------------------------------------------------------------------------------------------

22 giugno 2018

casseforme_galleria_centrale_fase2 getto_cls_fase2 demolizione_galleria_destra

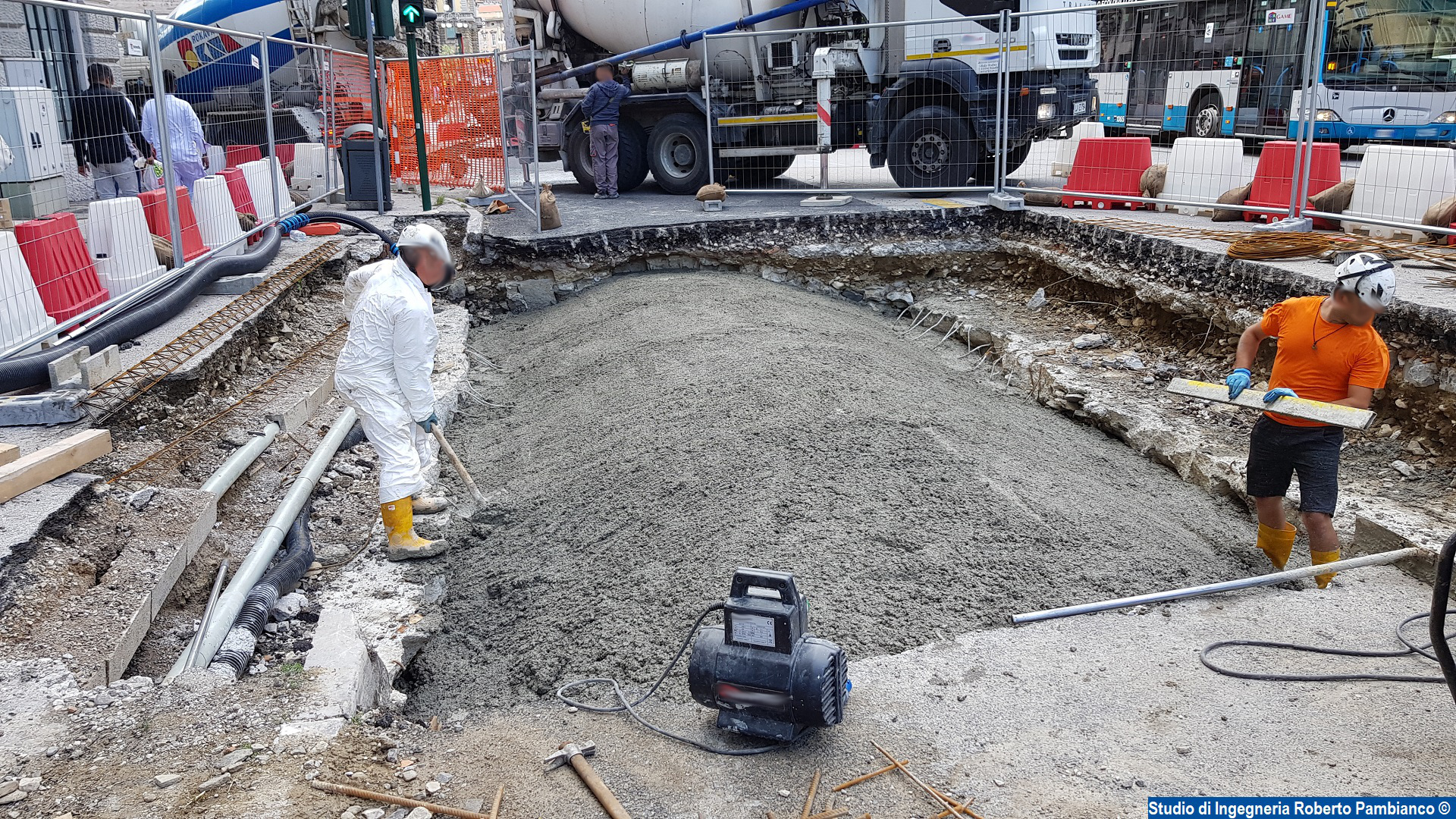

Oggi è stata completata la ricostruzione della volta in calcestruzzo armato della galleria centrale in corrispondenza della prima area appartenente alla fase 2: è stato effettuato il getto tra l'attraversamento pedonale e il lato destro di via Milano (foto 1 e 2), mentre si procede parallelamente alla demolizione delle gallerie centrale e destra in corrispondenza dell'area di cantiere della fase 3, lungo il lato sinistro di via Milano. La prossima settimana si procederà con la ricostruzione della seconda area corrispondente alla fase 2, mentre procederanno le demolizioni nell'area di cantiere della fase 3.

--------------------------------------------------------------------------------------------------------------------------

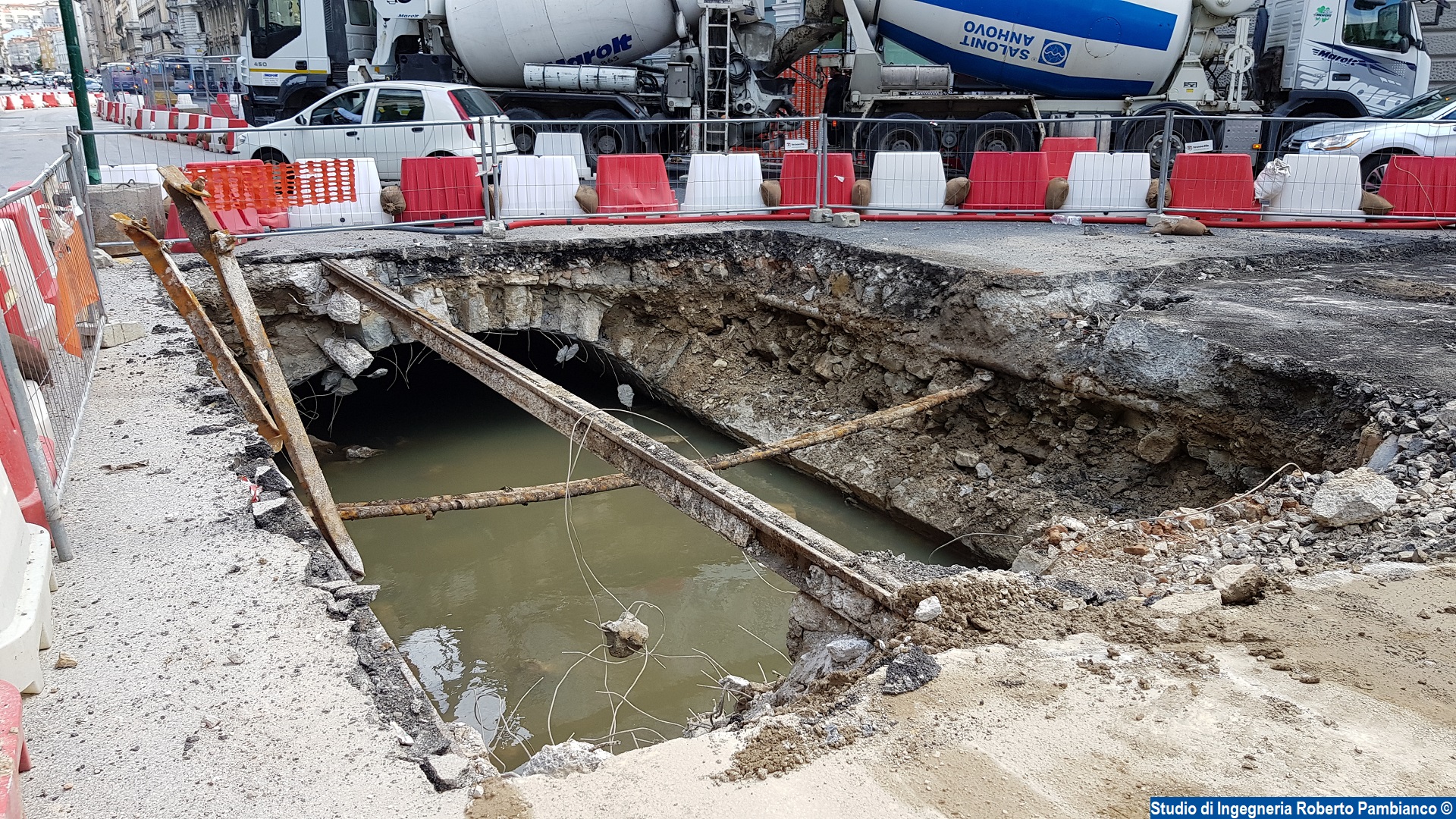

19 giugno 2018

volta_centrale_fase3 area1_fase2_centine area2_fase2_demolizione

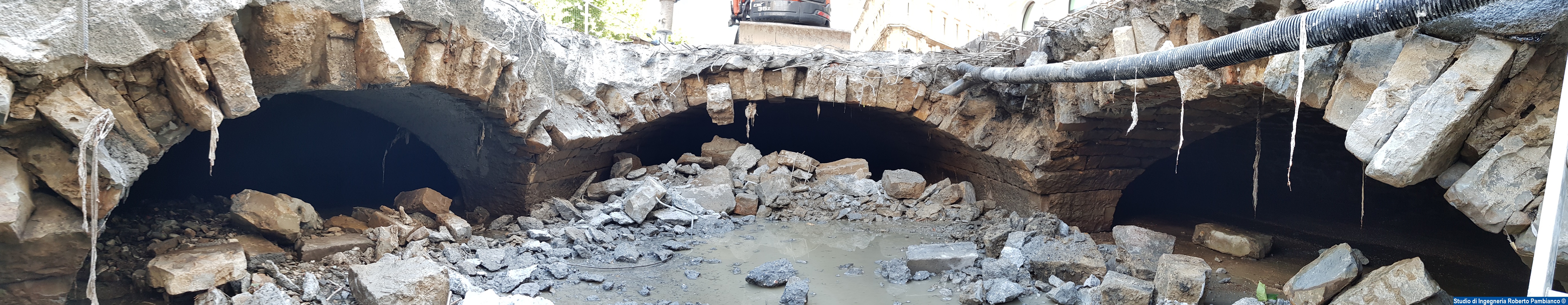

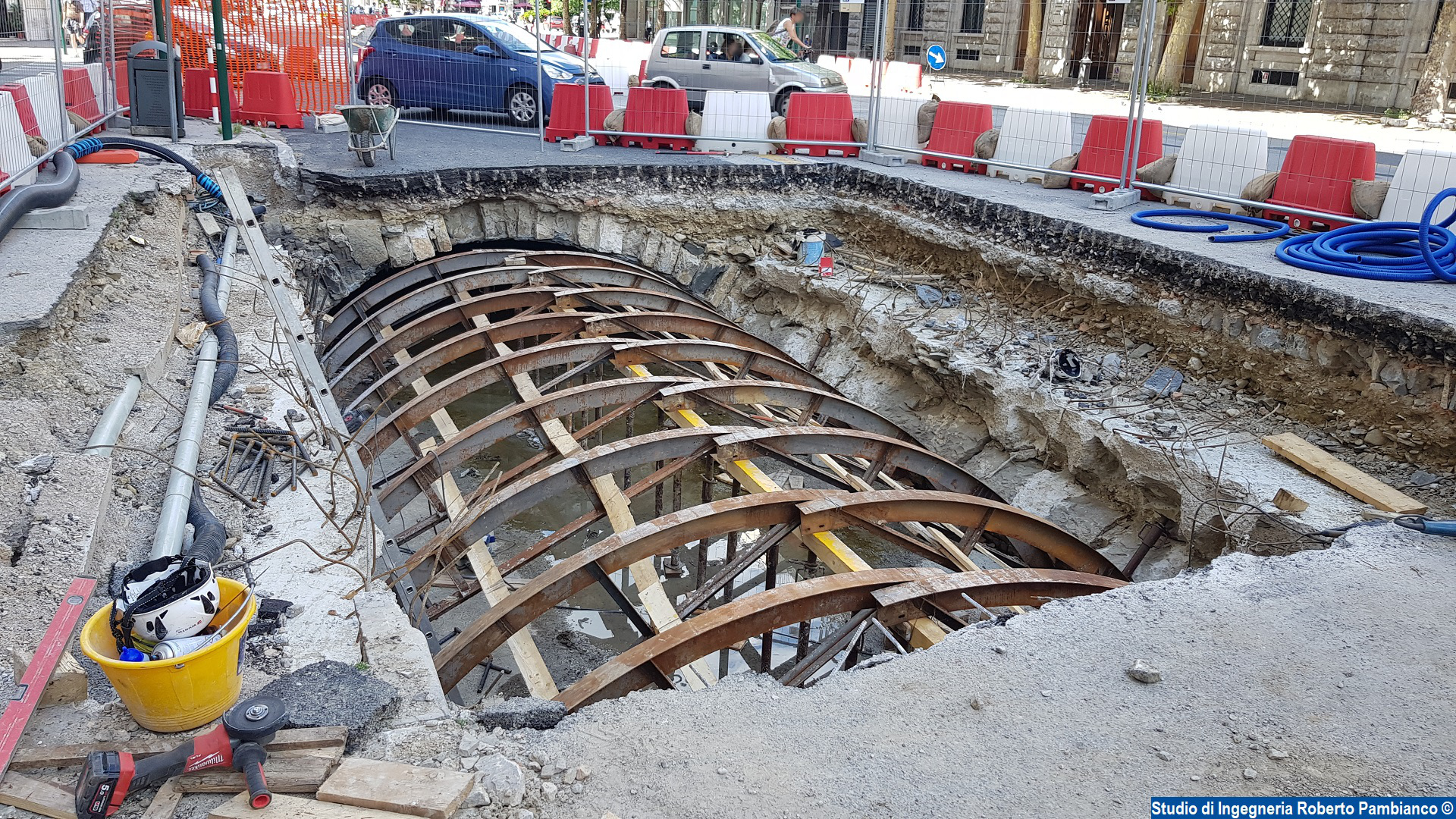

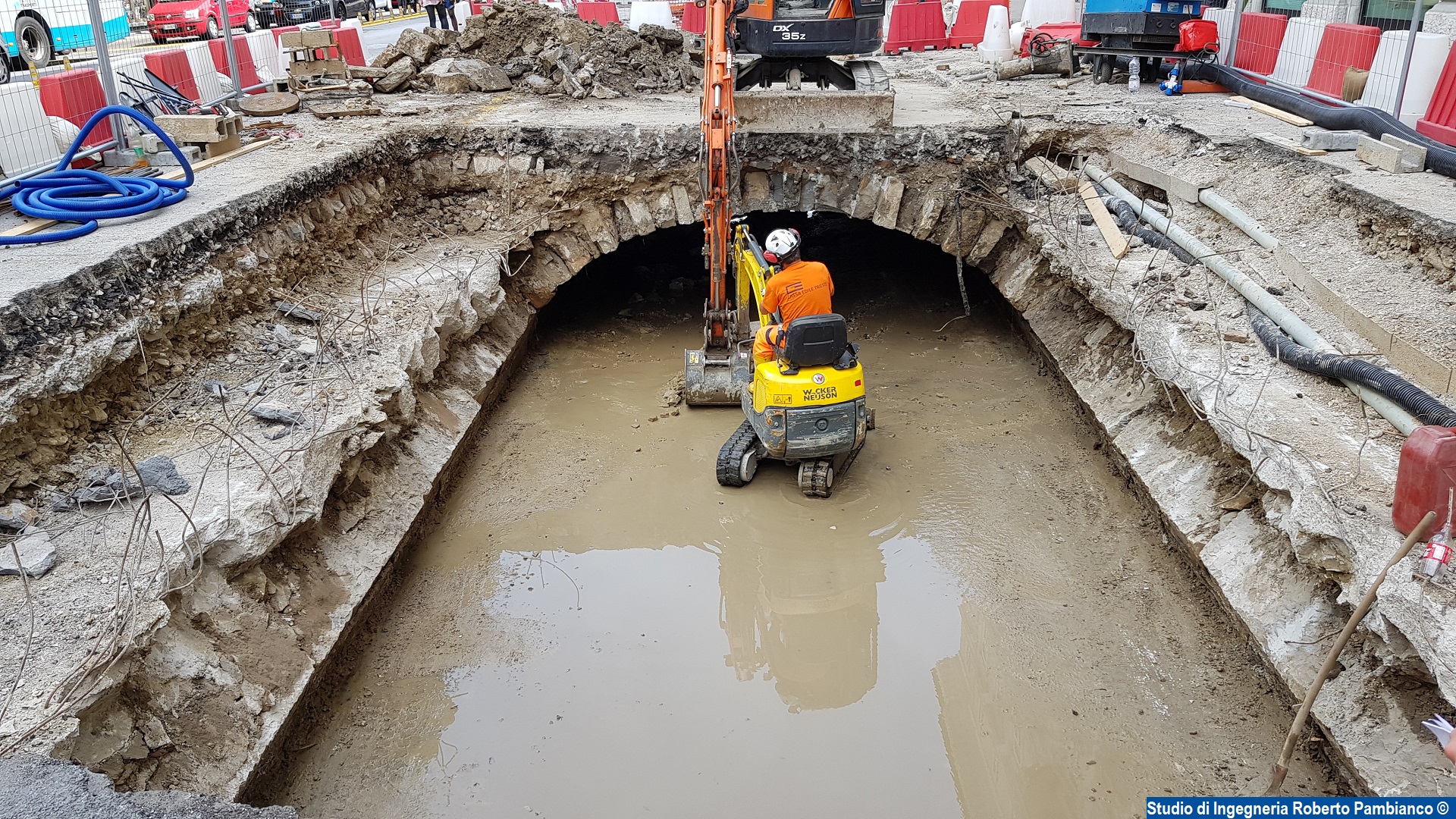

E' iniziata la demolizione della volta in corrispondenza dell'area di cantiere 3, lungo la galleria destra, come si vede nella prima foto: demolita una prima porzione di volta, è stato possibile rimuovere le centine in corrispondenza della volta già realizzata nella fase 1, per procedere con la realizzazione della volta nella prima parte dell'area di cantiere 2 (alla destra rispetto a via Milano, come si vede dalla seconda foto). Nel frattempo sono state completate le demolizioni anche nella seconda area della fase 2, a destra dell'attraversamento pedonale verso via del Coroneo (foto 3). Nei prossimi giorni si procederà con la posa delle casseforme in acciaio sulle centine, a disporre l'armatura prevista e ad effettuare il getto del primo tratto di galleria centrale della fase 2.

--------------------------------------------------------------------------------------------------------------------------

15 giugno 2018

dettaglio_fase_3
area3_via-Carducci ripristino_gallerie_torrente_Chiave

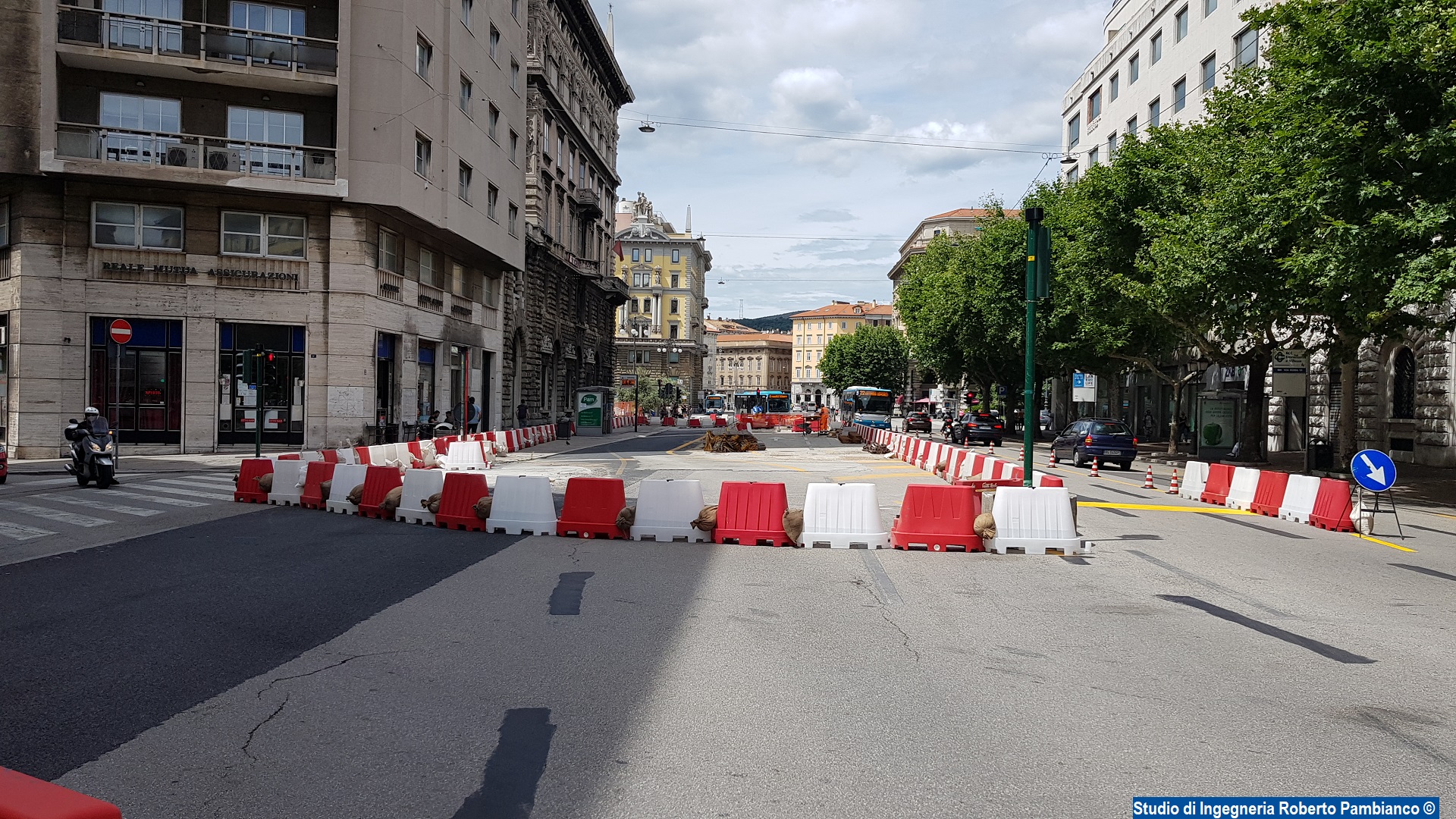

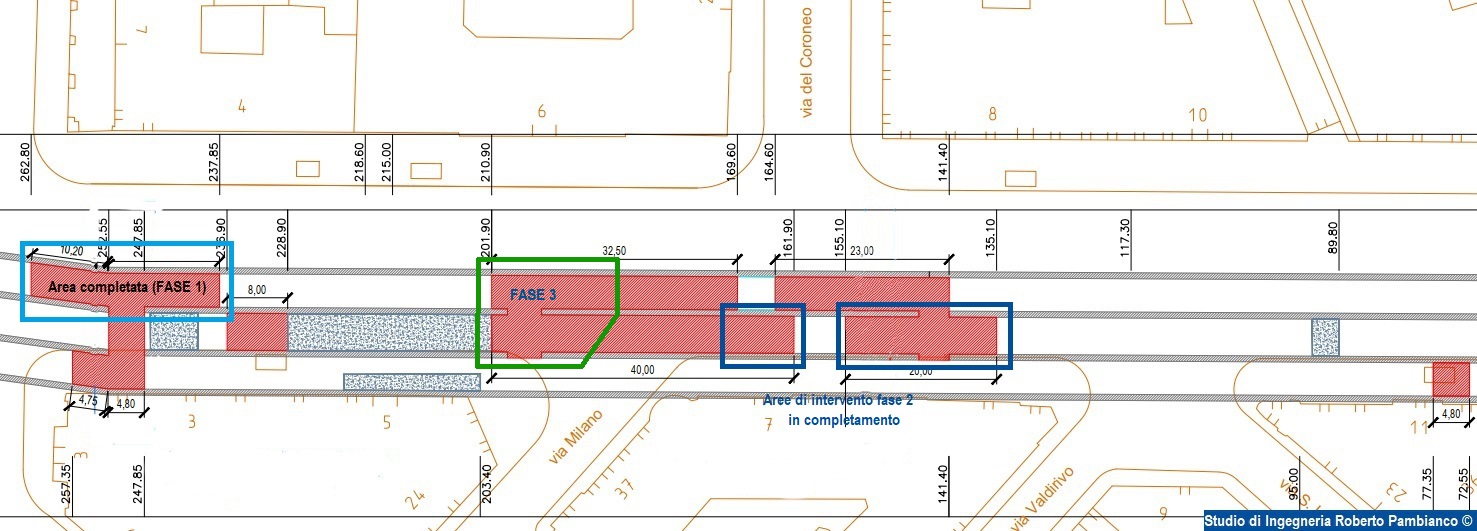

Negli ultimi due giorni sono state compiute tutte le opere necessarie all'avvio della fase 3, che riguarda la demolizione ed il rifacimento delle volte in corrispondenza dell'area alla sinistra di via Milano (come si vede nella prima immagine che riporta, in rosso, la planimetria delle aree da demolire e ricostruire): in questa fase l'intervento verrà effettuato parallelamente sia lungo la galleria centrale che quella destra. Per predisporre l'area di cantiere per la fase 3 è stato necessario spostare la fermata degli autobus all'altezza di quella del tram in piazza Oberdan e la corsia preferenziale è stata deviata all'esterno dell'area di cantiere. Non appena completata la maturazione del calcestruzzo nell'area corrispondente alla fase 1 (attualmente ricoperta con materiale di riempimento) si procederà, nel frattempo, a realizzare la pavimentazione stradale come già fatto in corrispondenza dell'attraversamento pedonale.

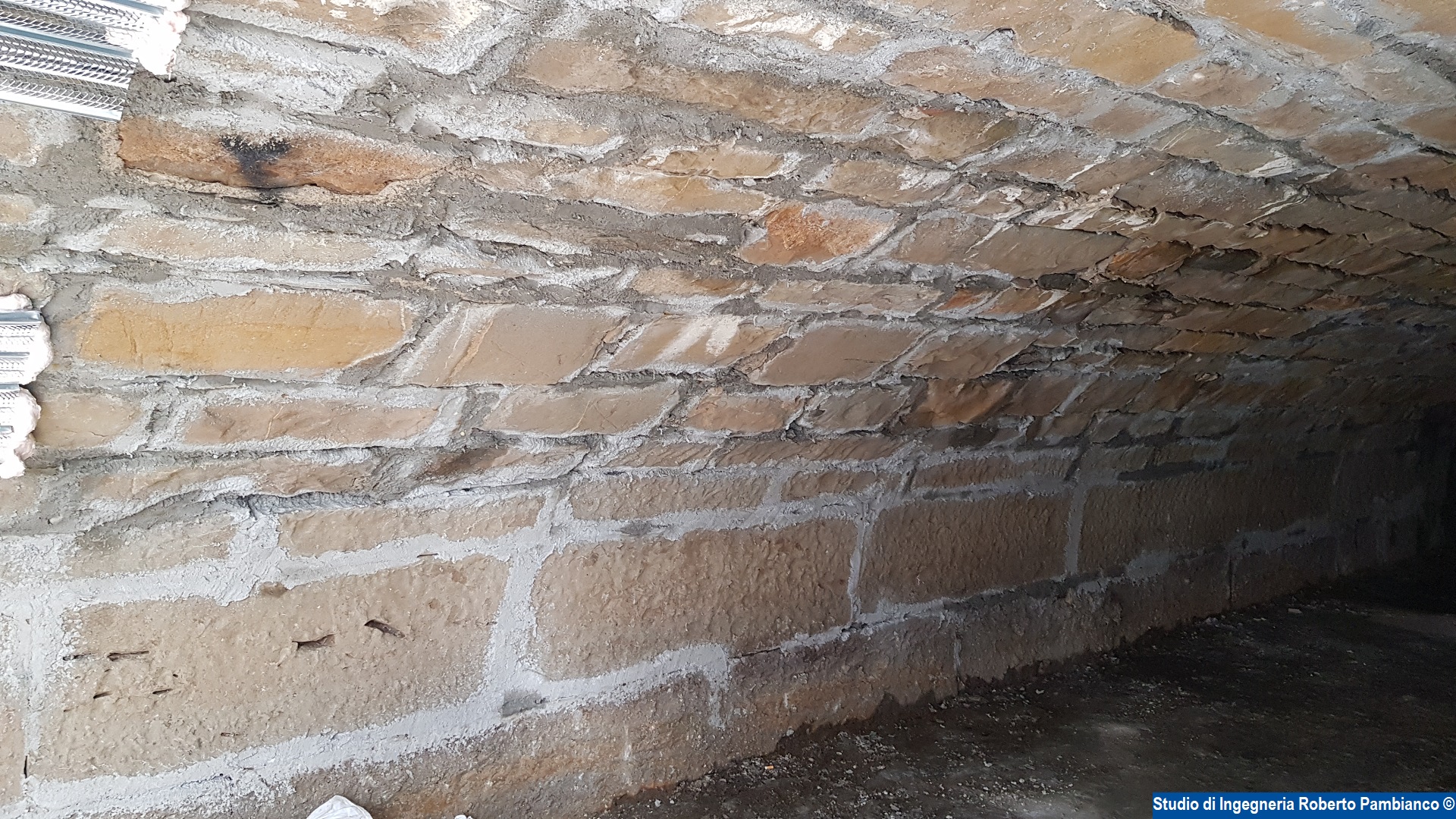

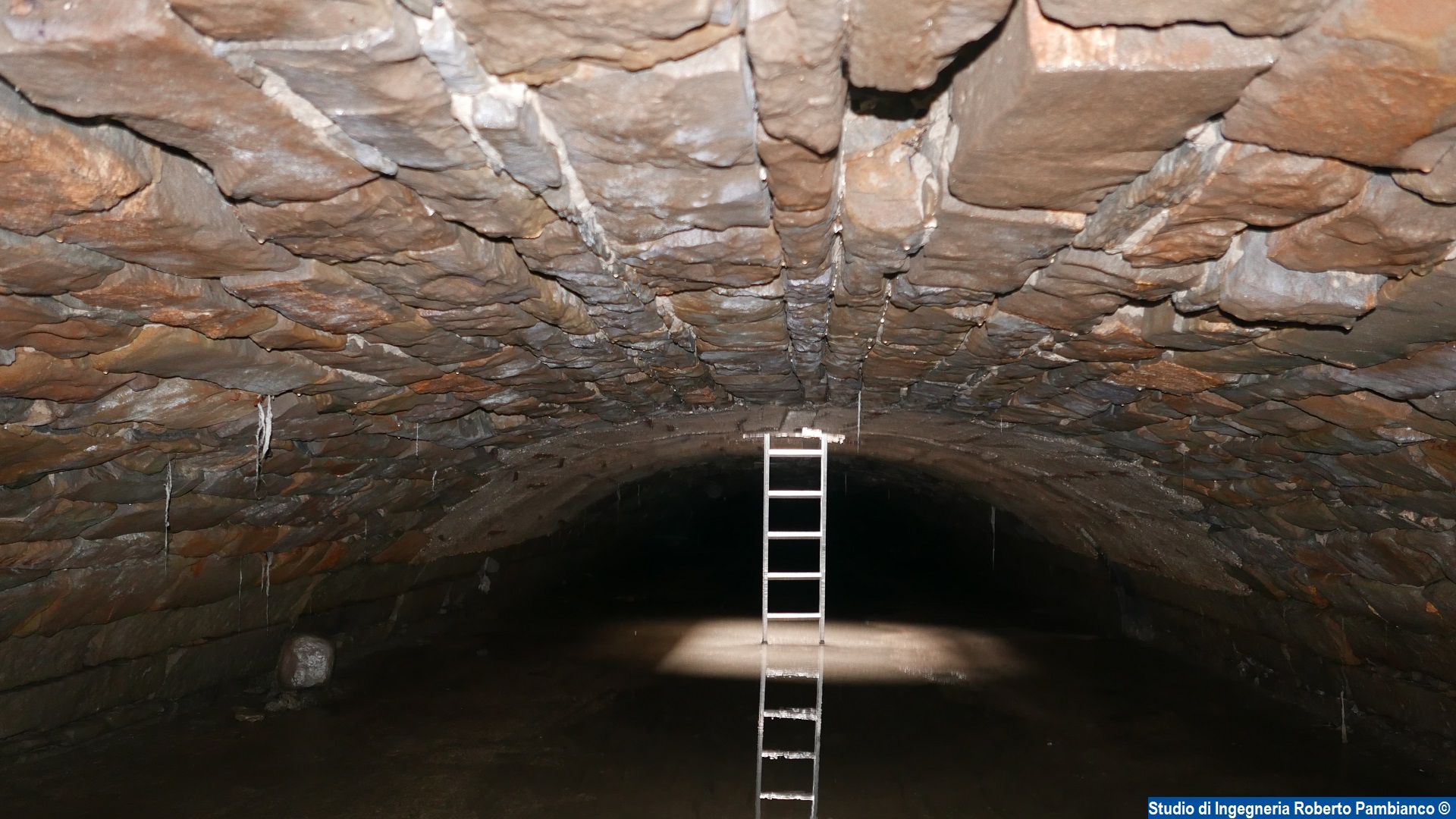

Nella mattinata di oggi è stata effettuata un'ispezione sotterranea per valutare la corretta esecuzione delle opere della fase 1, nonché per verificare l'andamento dei lavori di pulizia del piano di scorrimento delle gallerie e di ripristino delle parti meno ammalorate mediante iniezione di legante tra le pietre, di cui si può vedere un esempio nella terza foto sopra riportata.

--------------------------------------------------------------------------------------------------------------------------

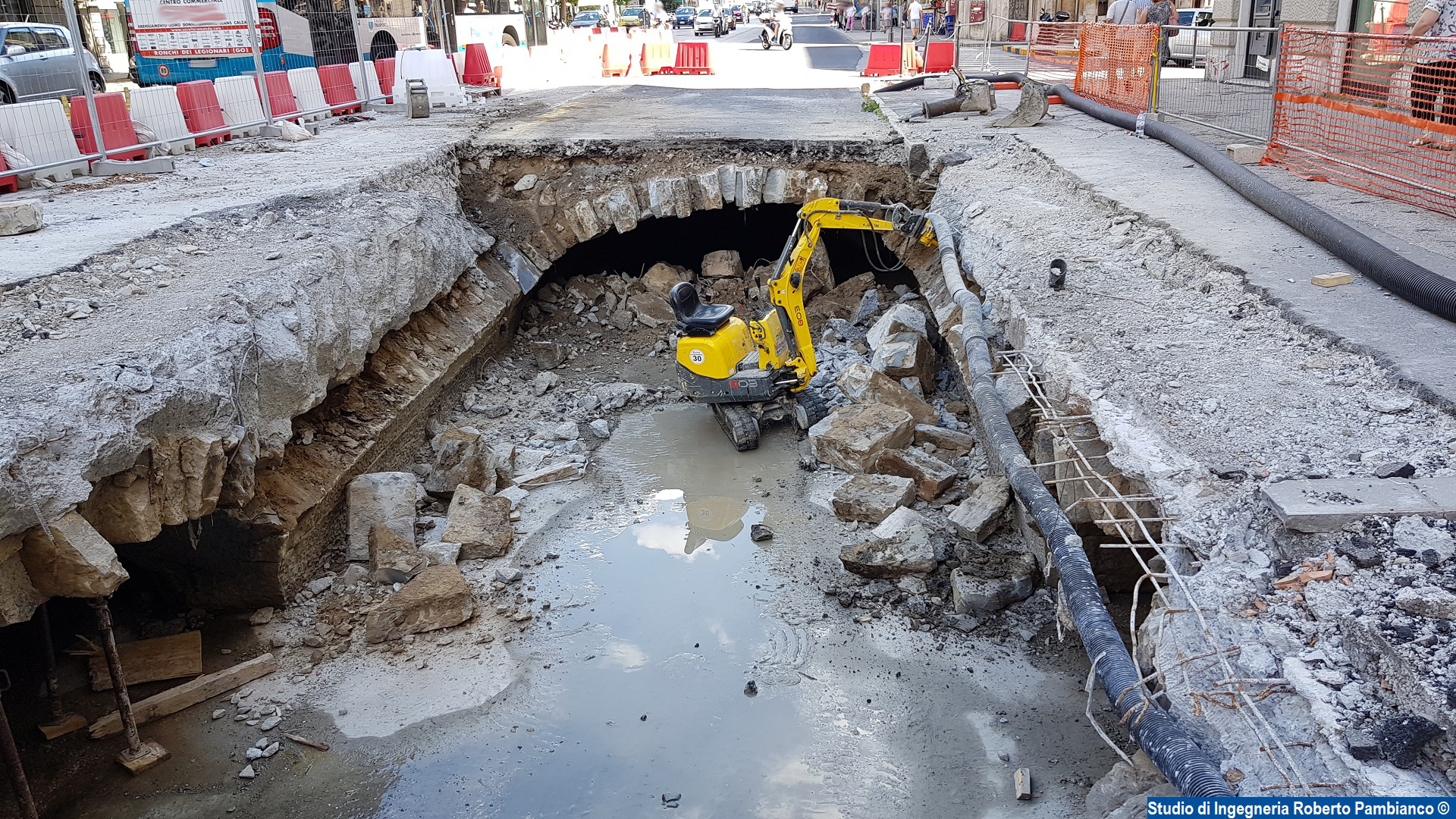

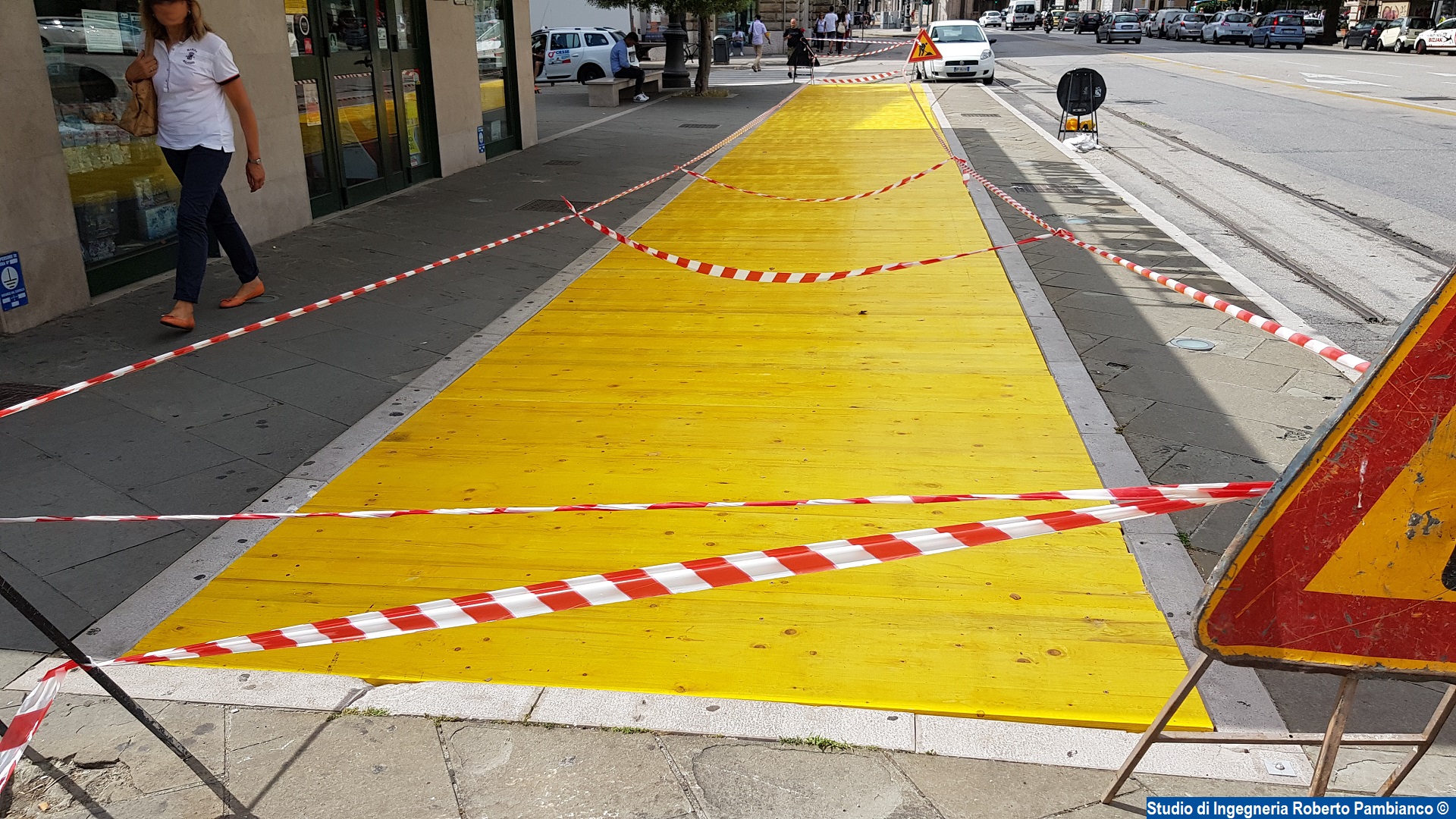

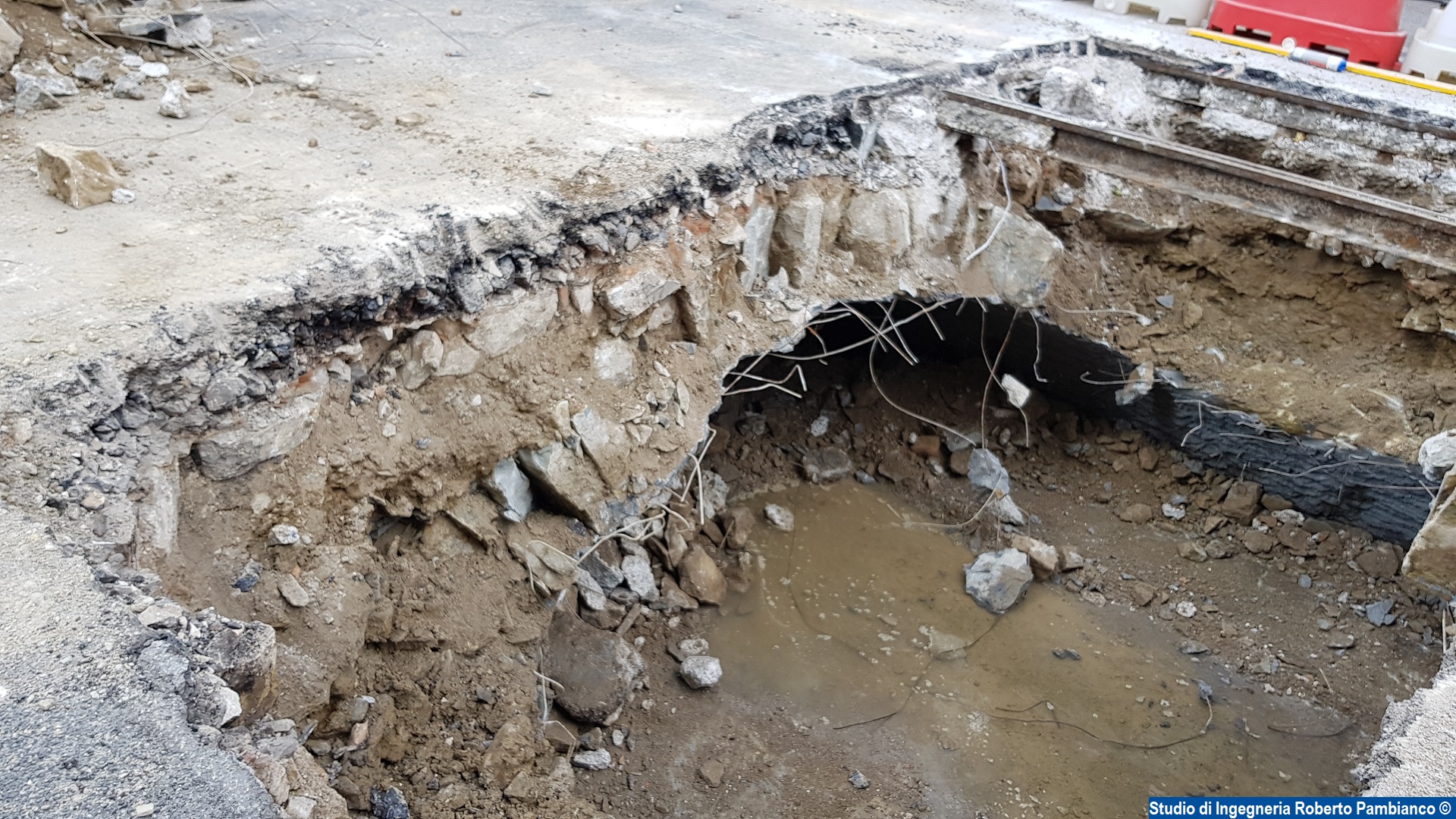

13 giugno 2018

panoramica_galleria_centrale
completamento_galleria_centrale_area1 attraversamento_pedonale_via_Carducci fermata_bus_provvisoria

E' stata completata la demolizione dell'area 1 della fase 2 ed è quasi giunta a termine anche la demolizione dell'area 2 sempre nella fase 2. Nella foto panoramica sopra riportata si vede l'area 2 della fase 2 oggetto di demolizione in corrispondenza del collegamento con le altre due gallerie (foto realizzata verso monte). Nella seconda foto si vede invece l'area demolita della galleria centrale dell'area 1 fase 2.

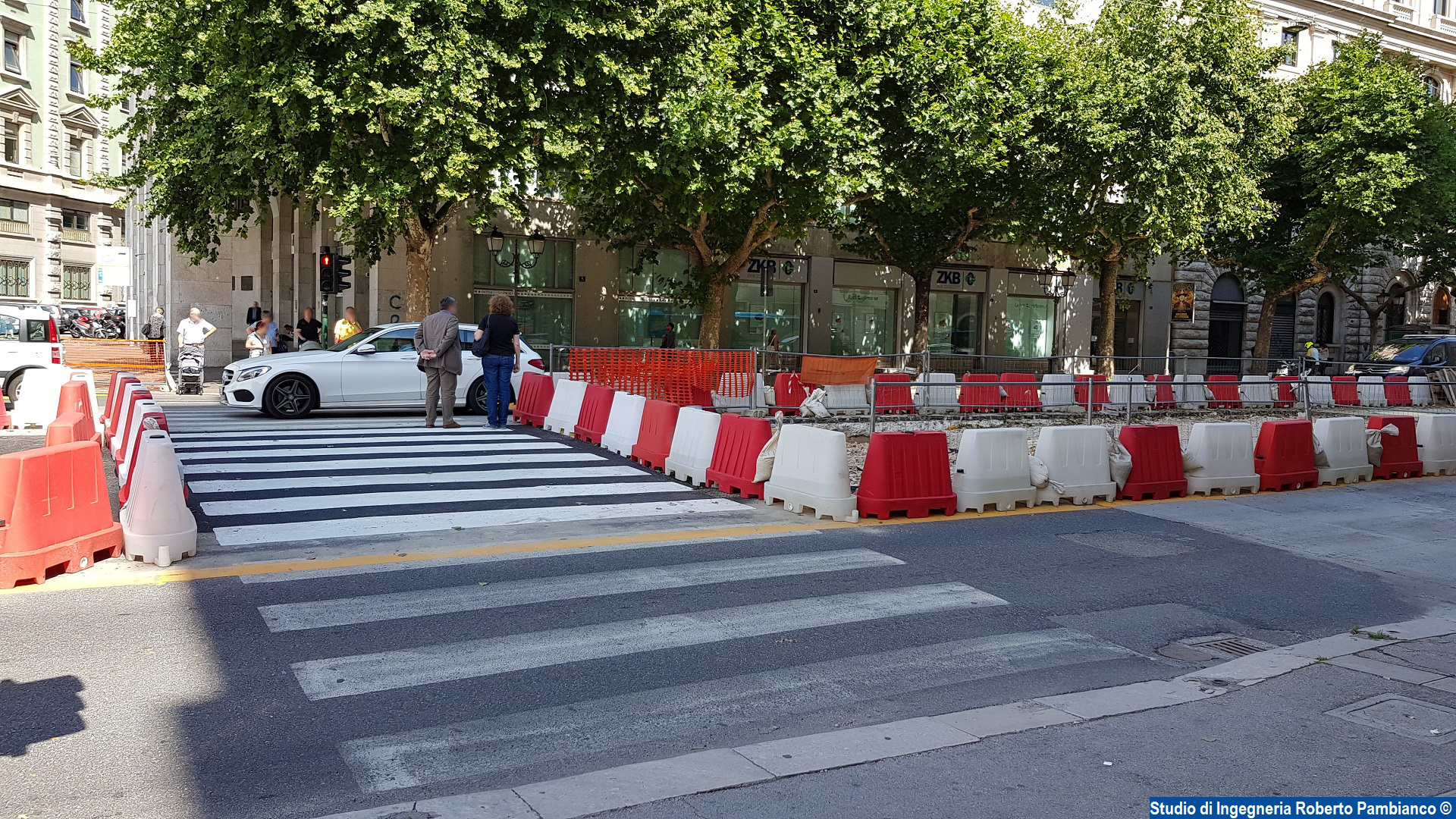

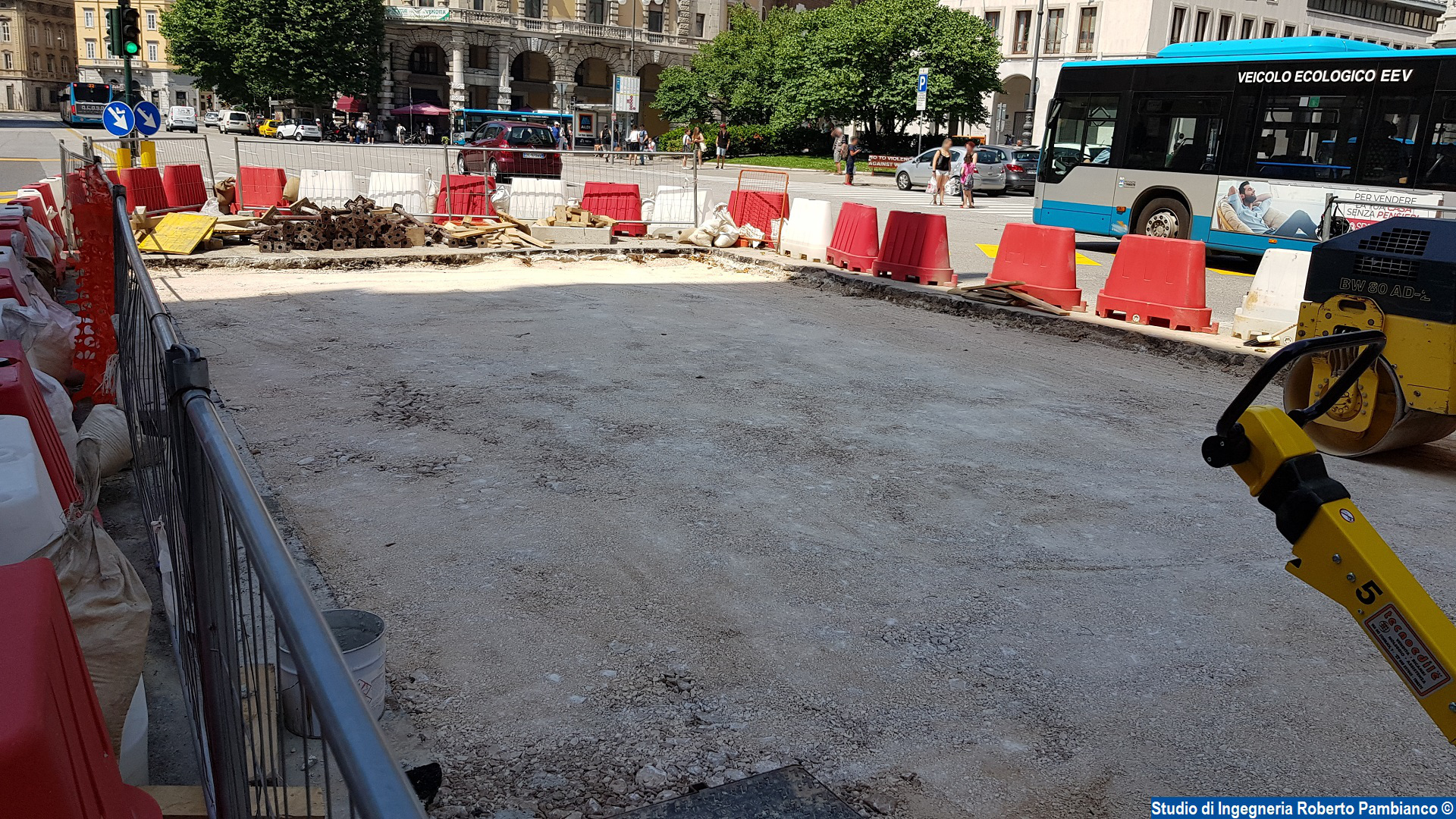

In corrispondenza dell'area di cantiere della fase 1, invece, si è provveduto al ripristino alla situazione originaria dell'attraversamento pedonale accanto a piazza Oberdan, come si vede nella foto 3, mentre si procede con la cancellazione della segnaletica provvisoria realizzata nello specifico per questa fase. E' stata nel frattempo realizzata una pedana provvisoria (foto 4) per la discesa dagli autobus in corrispondenza della fermata del tram, che sarà rimossa non appena verranno completate le fasi successive dei lavori: in questo modo la fermata di via Carducci verrà spostata temporaneamente per permettere la delimitazione del cantiere della fase 3, alla sinistra di via Milano.

--------------------------------------------------------------------------------------------------------------------------

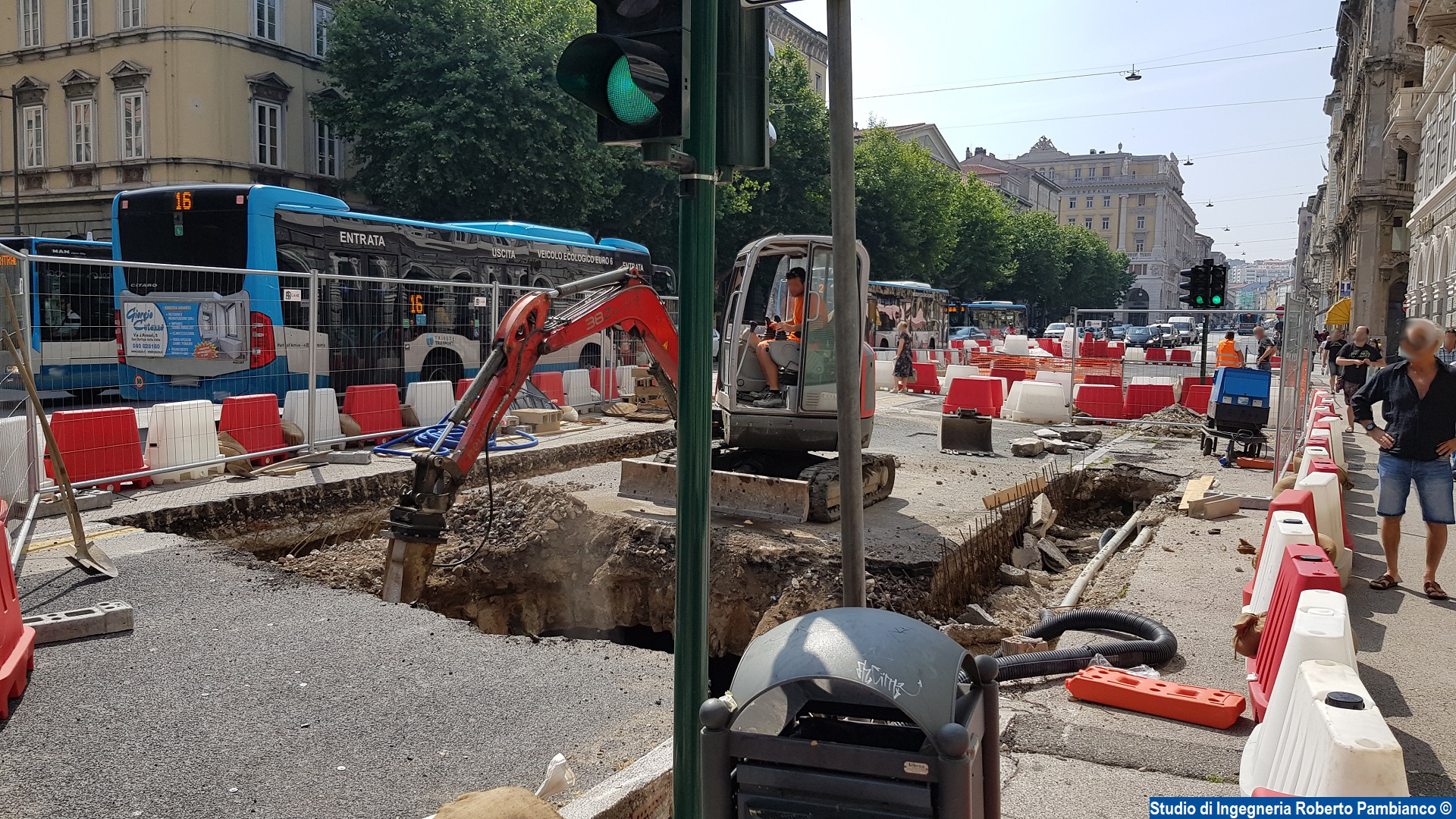

11 giugno 2018

demolizione_galleria_centrale demolizione_galleria_centrale_2
centrale_stato_di_fatto ricoprimento_volta_fase1

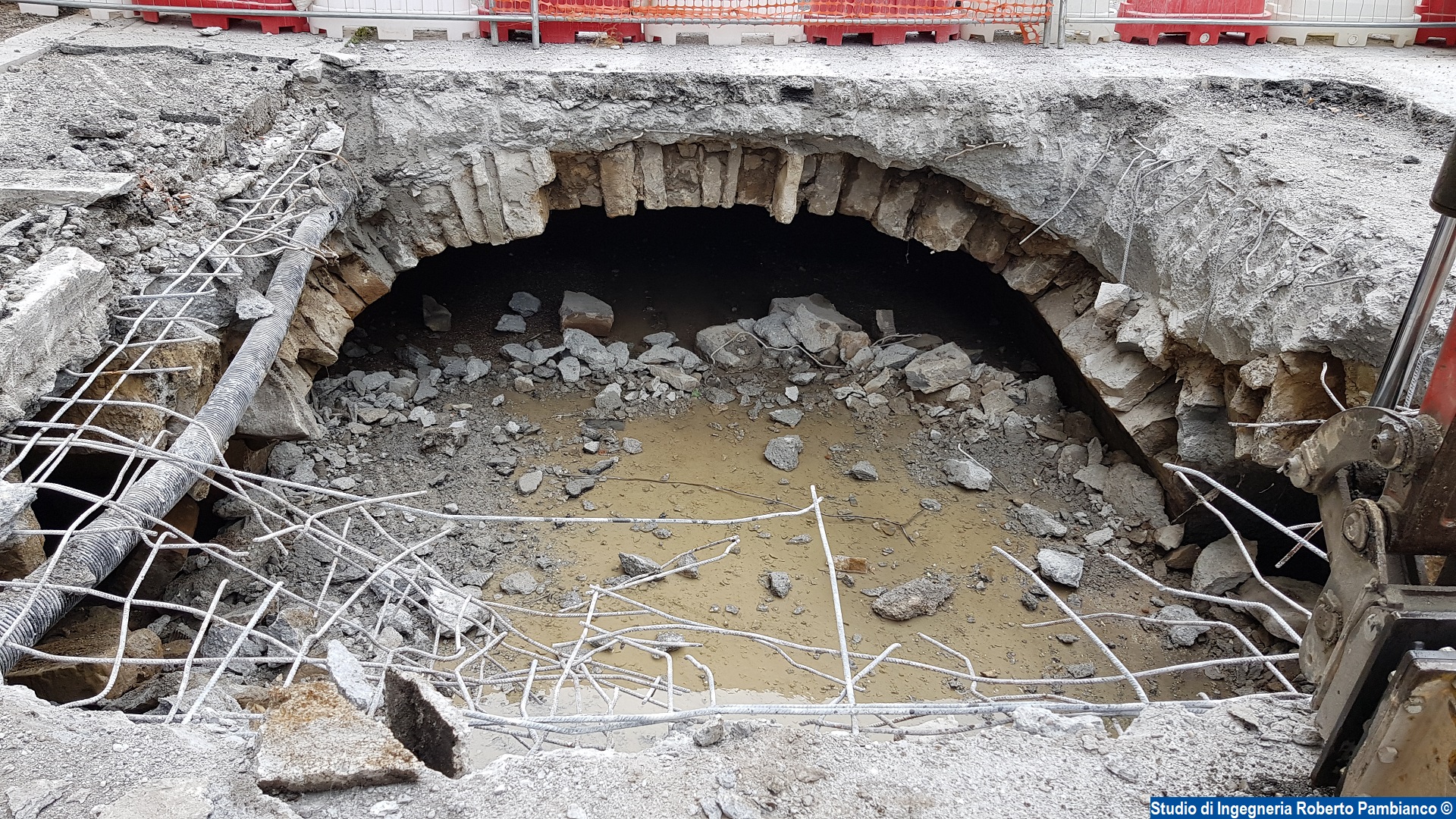

E' iniziata la demolizione del secondo tratto della volta nella fase 2, alla destra dell'intersezione tra via Milano e via Carducci, come si vede nella prima foto. Nella seconda foto è visibile il tratto demolito nella mattinata di oggi e si possono notare anche le opere provvisorie effettuate lo scorso novembre al di sotto dell'intersezione per permettere il passaggio dei veicoli in sicurezza. La terza foto fa parte di quelle che mostrano le condizioni della volta prima della demolizione (foto rivolta verso monte). In questo punto la volta è fortemente ribassata ed anche questo ha contribuito nel tempo al progredire del danno nella struttura in pietra.

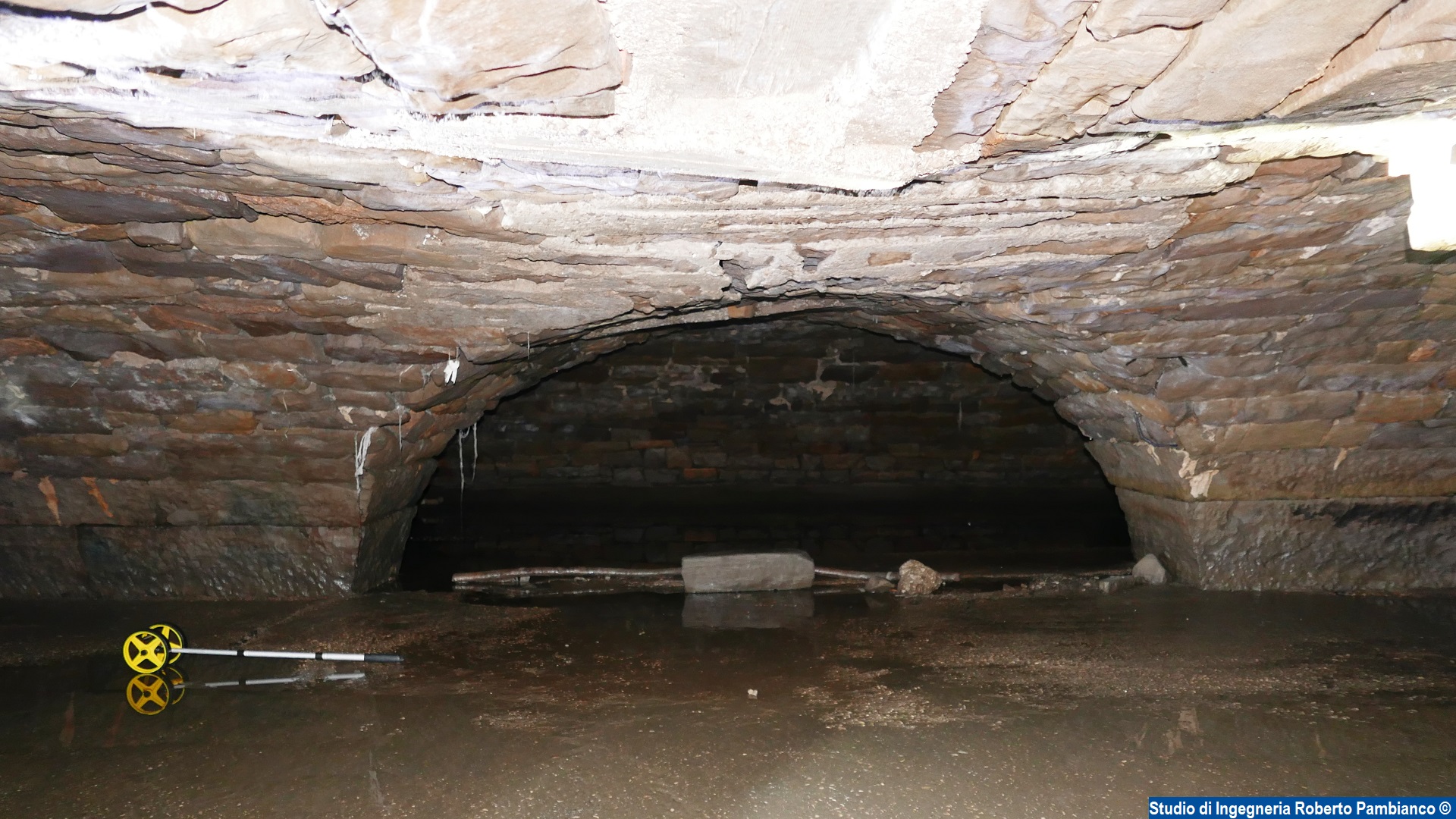

Nell'area della fase 1, invece, (foto n.4) è stata avviata la compattazione del materiale di ricoprimento corrispondente al primo tratto realizzato della volta. A giorni verrà eseguito il manto bituminoso soprastante e si procederà con il ripristino dell'attraversamento pedonale nella sua posizione originaria.

--------------------------------------------------------------------------------------------------------------------------

08 giugno 2018

demolizione_galleria_centrale demolizione_galleria_centrale_2
centrale_stato_di_fatto centrale_stato_di_fatto_2

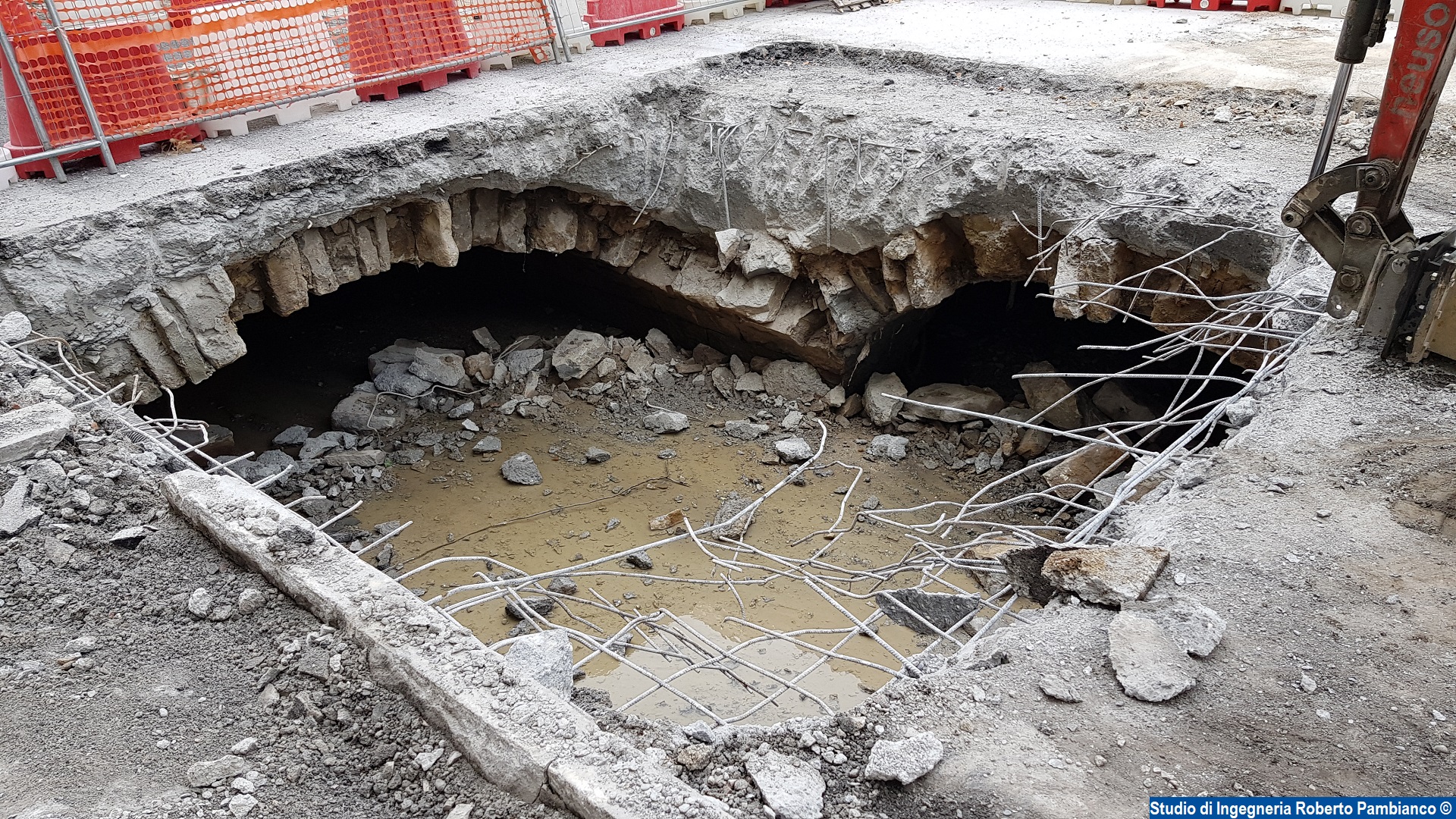

E' oramai bene avviata anche la demolizione della seconda area appartenente alla fase 2, a destra dell'attraversamento pedonale di via Carducci in direzione via del Coroneo. Il punto in fase di demolizione si trova in corrispondenza di un collegamento trasversale tra le gallerie, come si vede nella prima foto. Il collegamento trasversale è presente sia verso la galleria destra, sia verso quella sinistra che si trova sotto il marciapiede (mentre la galleria centrale è quella nella foto si vede proseguire sotto i new jersey che delimitano l'attraversamento pedonale e continua poi tra i due scavi eseguiti nel cantiere adiacente poco prima dell'intersezione con via Milano).

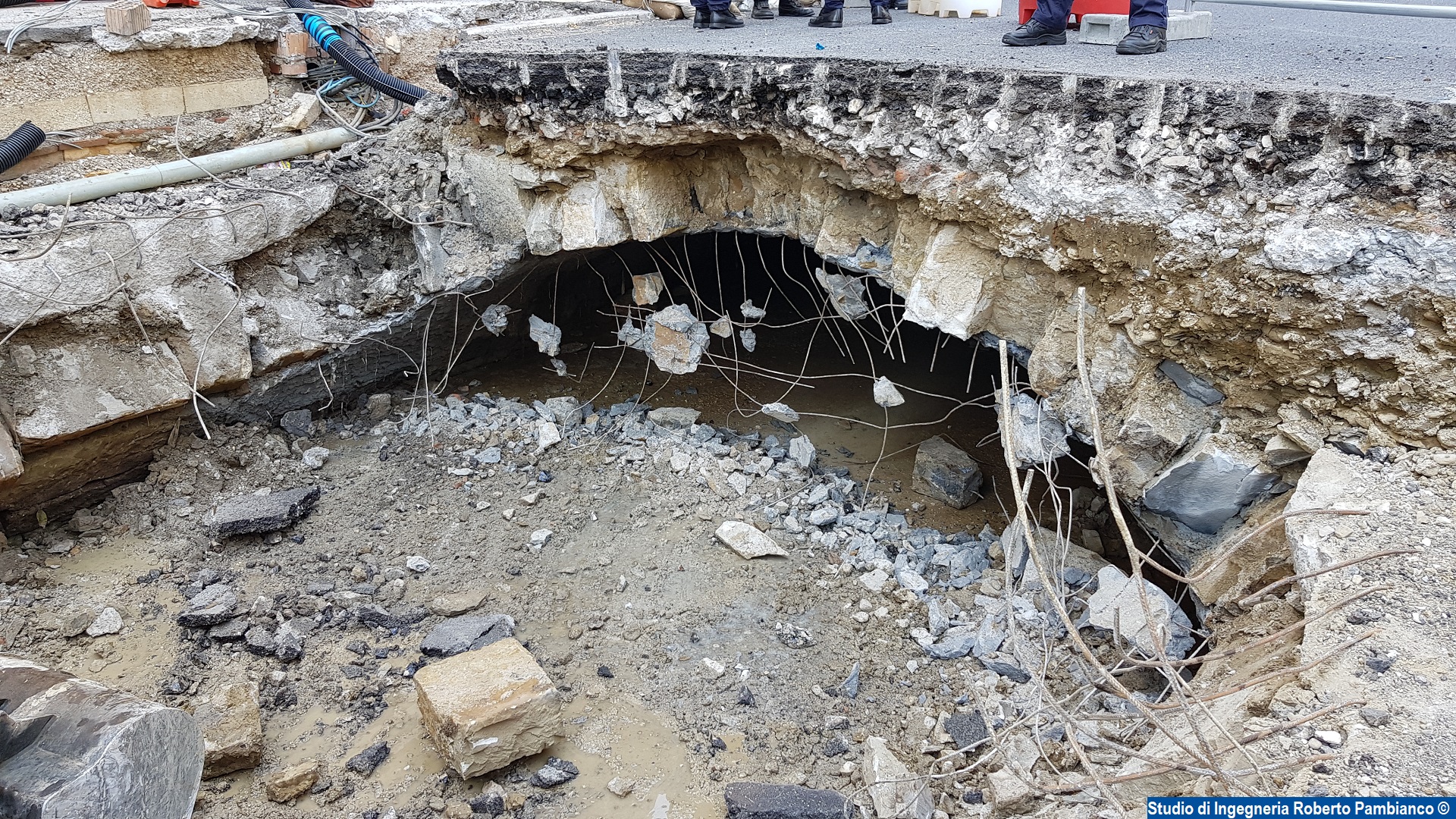

Nelle foto 3 e 4 si vedono le condizioni delle volte come apparivano al momento dell'ispezione eseguita per valutare lo stato delle volte. Nella terza foto si vede in particolare, accanto al tecnico, il piedritto del collegamento trasversale che versa in cattive condizioni. Nella foto successiva è stato fotografato proprio il collegamento trasversale (sullo sfondo si vede la galleria di destra) e si può facilmente notare il grado di deformazione dell'arco e del piedritto.

--------------------------------------------------------------------------------------------------------------------------

05 giugno 2018

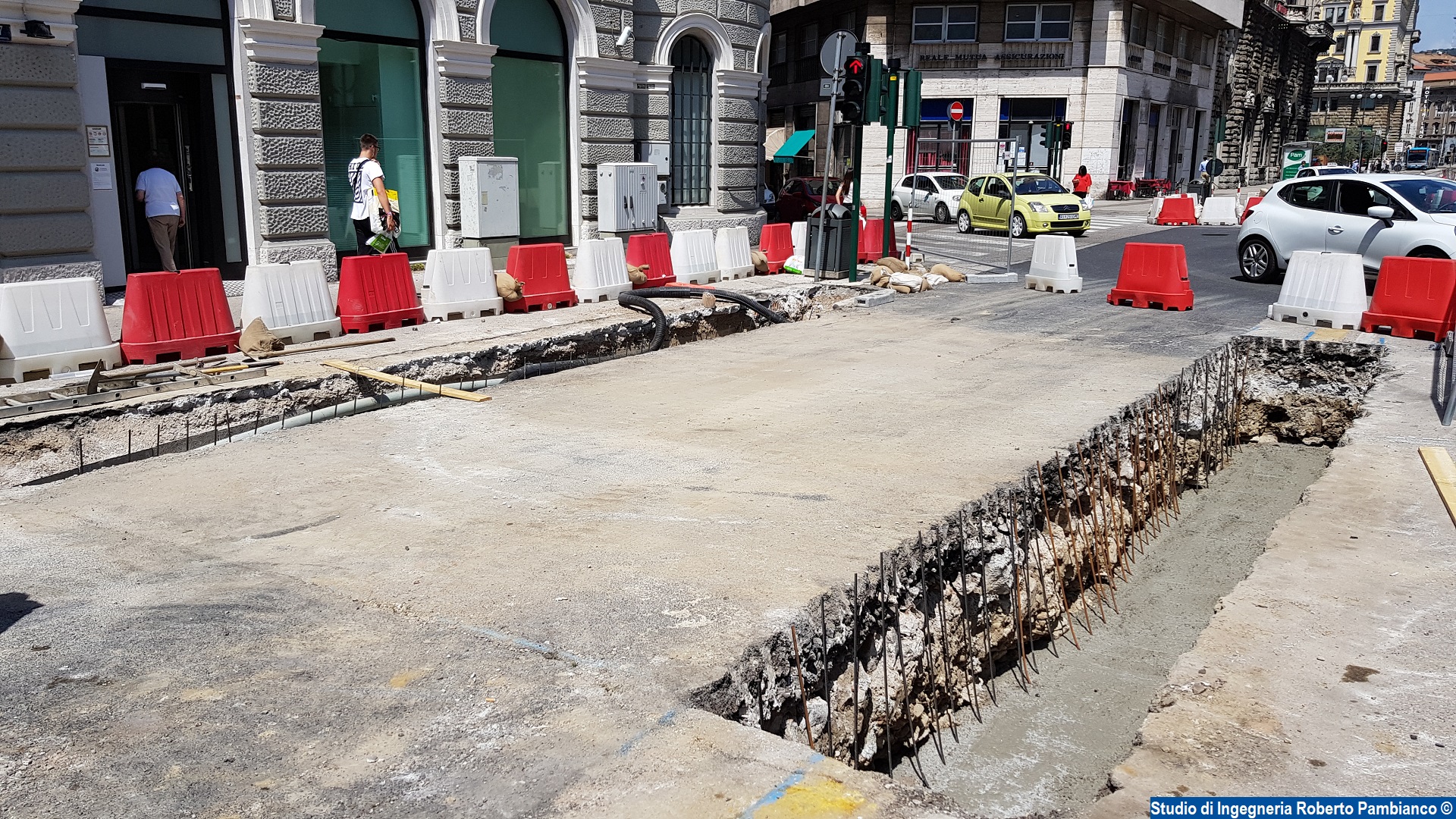

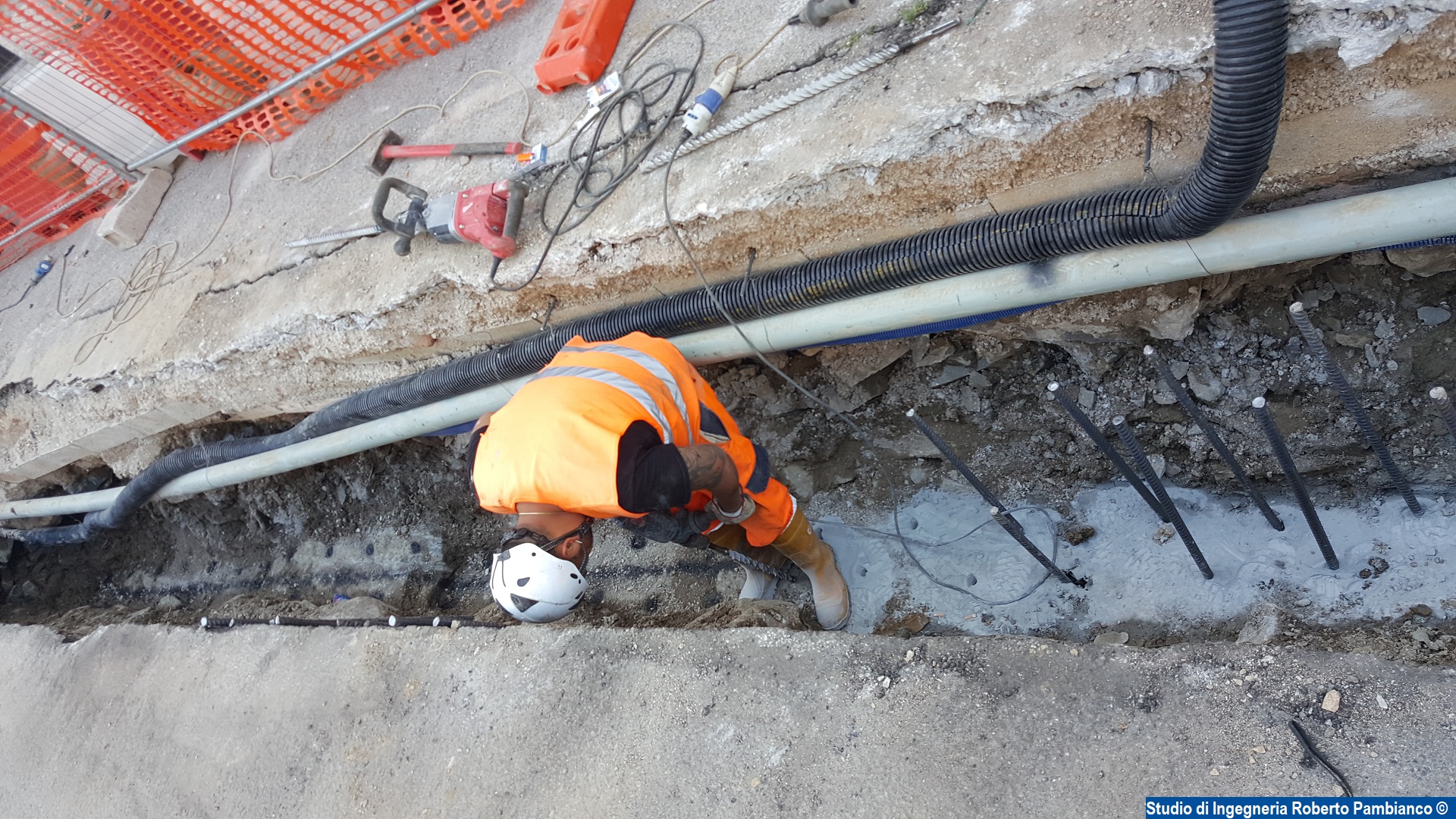

ricoprimento_volta_torrente_Chiave barre_cordolo cordolo_fase_2

Procedono i lavori della fase 2, che riguarda il rifacimento della volta in corrispondenza della galleria centrale. Sono stati completati i cordoli di sostegno delle due volte laterali per quanto riguarda il primo tratto di intervento per una lunghezza di circa 8,00 m e verranno a breve realizzati i cordoli del secondo tratto che si trova dopo l'attraversamento pedonale di via Carducci posto di fronte via del Coroneo. Non appena si raggiungerà il grado di maturazione adeguato del calcestruzzo dei cordoli, si procederà con la demolizione della volta esistente, con la stessa procedura adottata nella fase 1 dei lavori.
Per quanto riguarda la fase 1, si rimane in attesa della maturazione del calcestruzzo per poter ricoprire completamente la volta e realizzare nuovamente il pacchetto stradale.

--------------------------------------------------------------------------------------------------------------------------
